Evaluación de Riesgos del Plan Sanitario de un Edificio Prioritario ¿CÓMO SE REALIZA LA EVALUACIÓN DE RIESGOS DEL PLAN SANITARIO DE UN EDIFICIO PRIORITARIO?

¿CÓMO SE REALIZA LA EVALUACIÓN DE RIESGOS DEL PLAN SANITARIO DE UN EDIFICIO PRIORITARIO?

La evaluación de riesgos del Plan Sanitario del Agua (PSA) de un Edificio Prioritario, se realiza con la Guía Práctica EDIPSA del Mº de Sanidad, que incluye 76 fichas de eventos peligrosos, divididos por etapas del sistema de agua, para facilitar la identificación y gestión de riesgos.

Las etapas del Sistema de Agua son las siguientes:
  1. Origen del agua
  2. Sistema de agua fría
  3. Sistema de agua caliente
  4. Puntos de uso
  5. Dispositivos adicionales
Plan Sanitario del Agua en Edificios Prioritarios
La metodología es la siguiente:

  1.  Formación del equipo de trabajo: Integrar profesionales responsables del PSA.
  2. Descripción del edificio: Detallar las instalaciones y sistemas de agua.

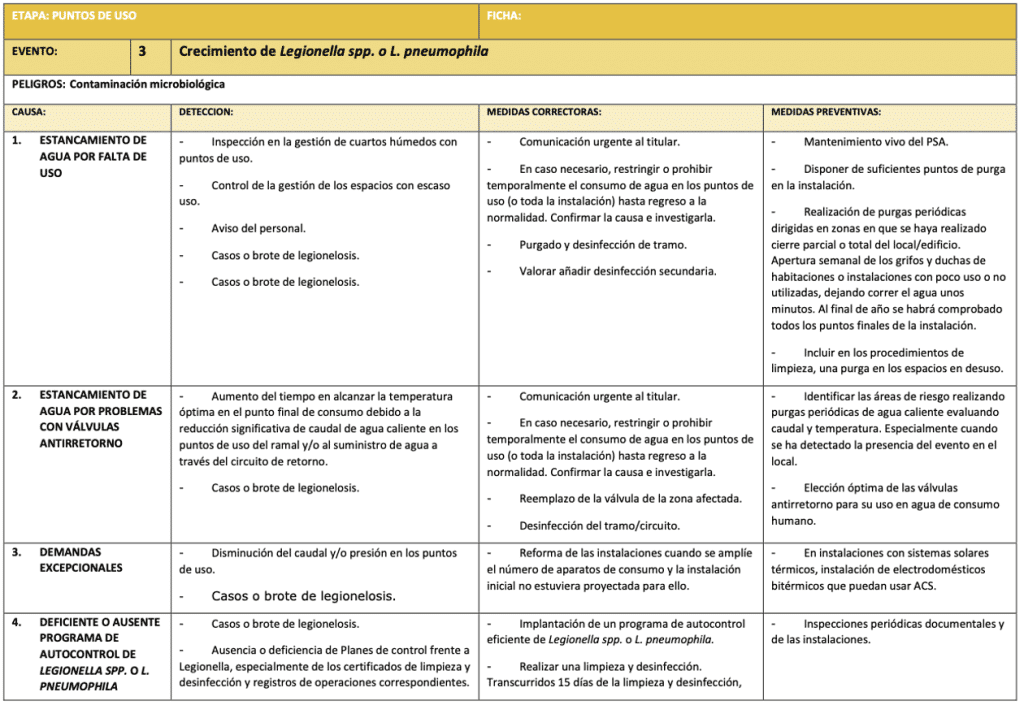

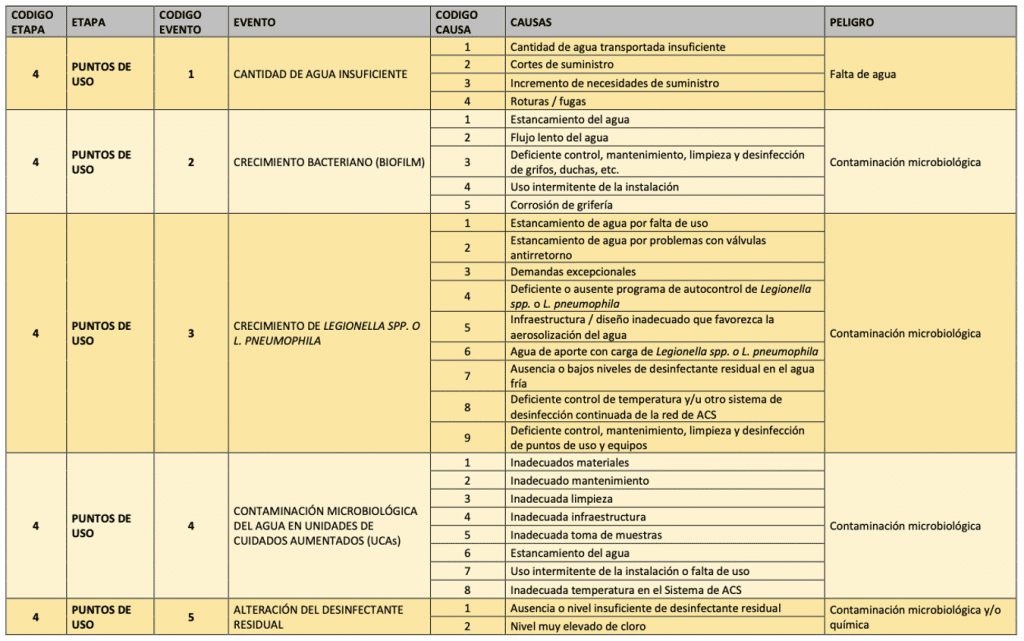

  3. Identificación de peligros y eventos peligrosos: Utilizar las fichas proporcionadas por el Ministerio.
  4. Evaluación de riesgos: Determinar la gravedad y probabilidad de cada peligro.
  5. Priorización de riesgos: Identificar puntos críticos y establecer medidas de control.
  6. Implementación de medidas: Aplicar acciones correctoras y preventivas.
  7. Verificación y revisión: Monitorear la efectividad de las medidas y actualizar el PSA periódicamente

En la Evaluación de Riesgos del PSA de un Edificio Prioritario se aplica un método semicuantitativo, por lo que se valora la gravedad del peligro y la probabilidad de que ocurra el evento.

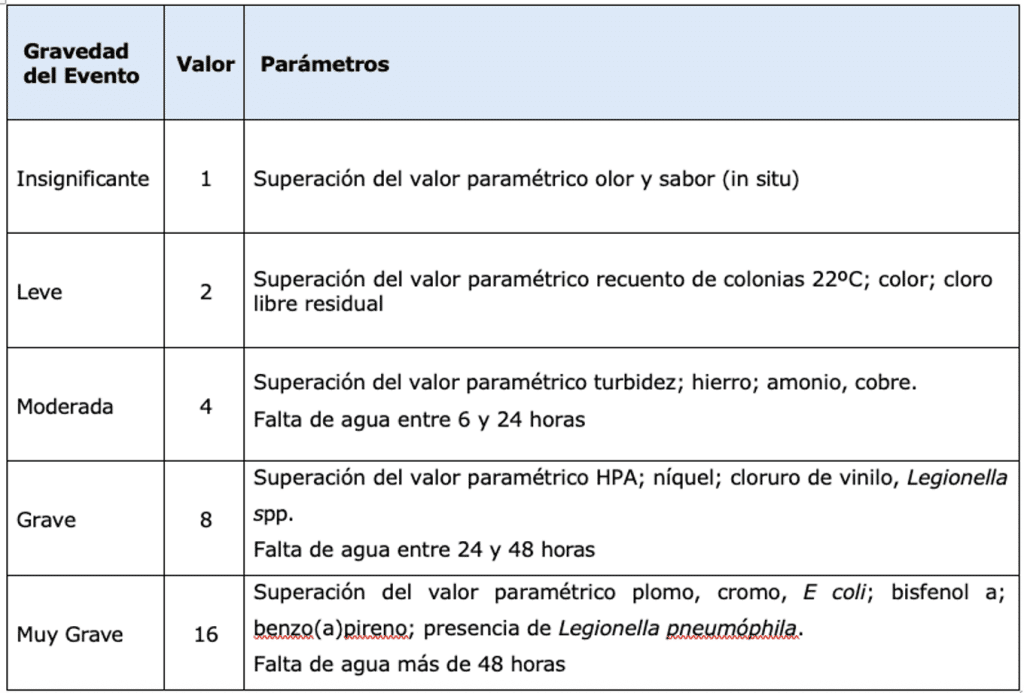

La gravedad del peligro en los edificios prioritarios viene dada por la siguiente tabla:
Plan Sanitario del Agua en Edificios Prioritarios

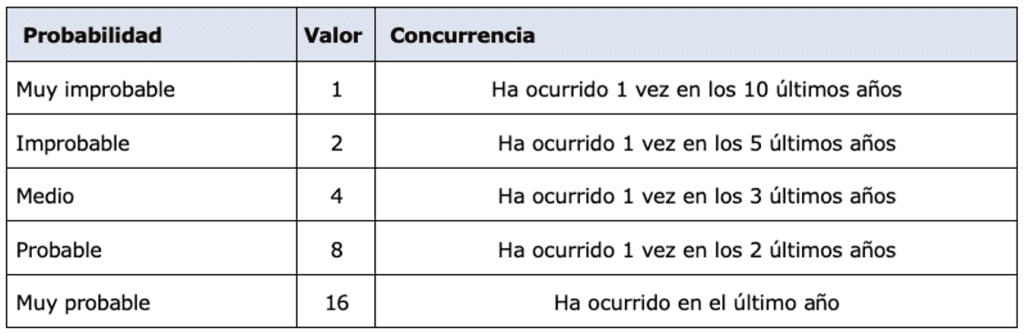

La probabilidad se determina según el número de veces que ha ocurrido el evento en un periodo de tiempo. Siendo los indicados en la siguiente tabla:

Plan Sanitario del Agua en Edificios Prioritarios

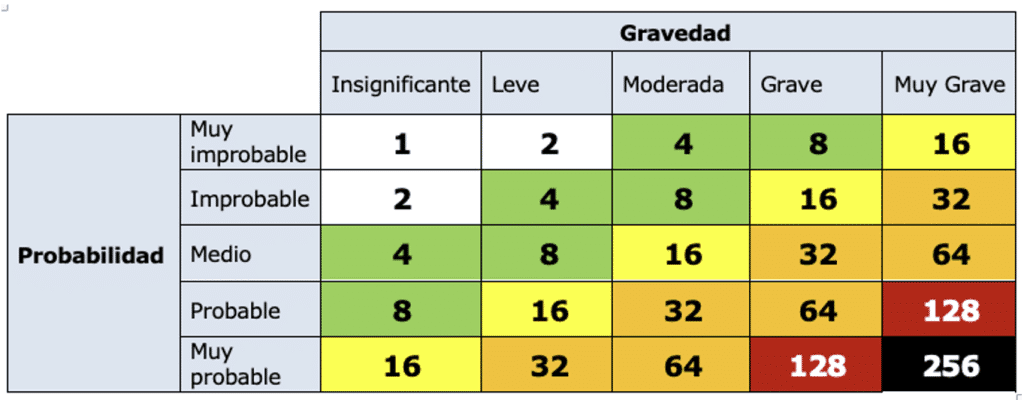

Siendo la matriz de valoración para la priorización del riesgo en los edificios prioritarios la siguiente:

Plan Sanitario del Agua en Edificios Prioritarios

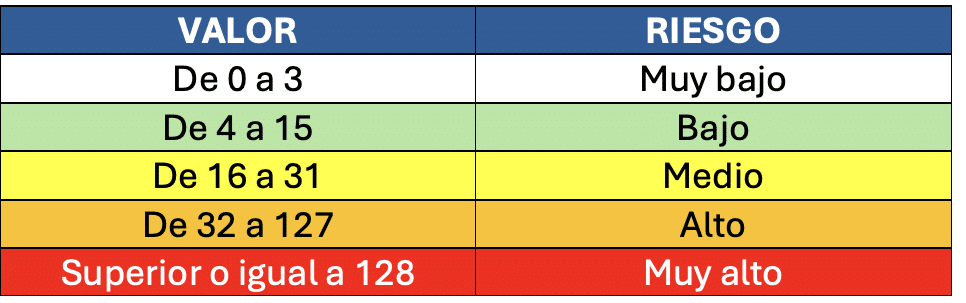

La cuantificación del riesgo de cada evento, tendrá los siguientes valores:

Evaluación de Riesgos del Plan Sanitario de un Edificio Prioritario ¿CÓMO SE REALIZA LA EVALUACIÓN DE RIESGOS DEL PLAN SANITARIO DE UN EDIFICIO PRIORITARIO?
Todo evento que tenga una valoración de 32, 64, 128 o 256 se considerará un Punto Crítico en el Plan Sanitario del Agua.

En los puntos críticos es importante valorar:

  1. Existencia de medidas correctoras o preventivas ya instauradas. En el caso negativo será necesaria su implementación.
  2. Valoración de la eficacia de las medidas.
  3. Si a lo largo de la instalación interior se reduce el riesgo por la existencia de barreras se aplicarán los siguientes cálculos en las valoraciones:
    1. Si se minimiza el riesgo, el valor obtenido en la matriz se dividirá por
    2. Si se elimina el riesgo, el valor obtenido en la matriz se dividirá por 8.

Los eventos que tengan una valoración de 2, 4, 8 o 16. No se considerarán puntos críticos, pero sí puntos de control puesto que existe un probable evento peligroso.

La finalidad de esta metodología es que no existan puntos críticos en el edificio, por lo tanto, habrá que implementar todas las medidas necesarias para que el punto crítico pase a ser un punto de control.

Una vez conocidos los peligros y priorizados los riesgos y designados los puntos críticos y los puntos de control, hay que mitigar los riesgos aplicando medidas inmediatas, si fuera necesario o medidas correctoras o medidas preventivas para que no vuelva a ocurrir el evento peligroso. Estas medidas deben aplicarse tan pronto como sea posible.
Plan Sanitario del Agua en Edificios Prioritarios7

📚 Recursos adicionales

Guía práctica EDIPSA para la elaboración de un PSA, está disponible en este enlace.
Soporte técnico: Para incidencias con EDIPSA, contactar a aguas@sanidad.gob.es indicando en el asunto «EDIPSA»
